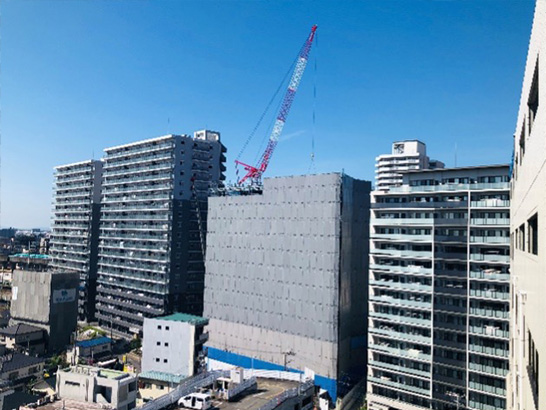

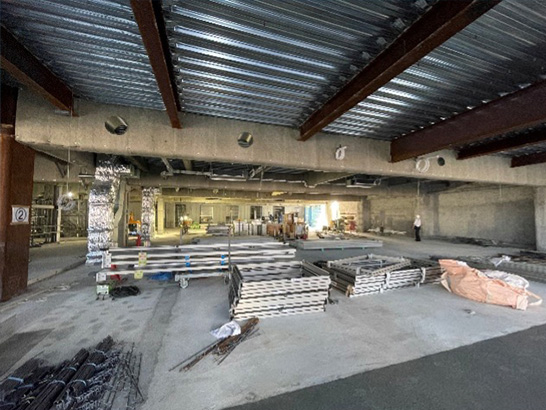

2022.05.20
基礎工事を順調に終え、現在は鉄骨を組み上げております。

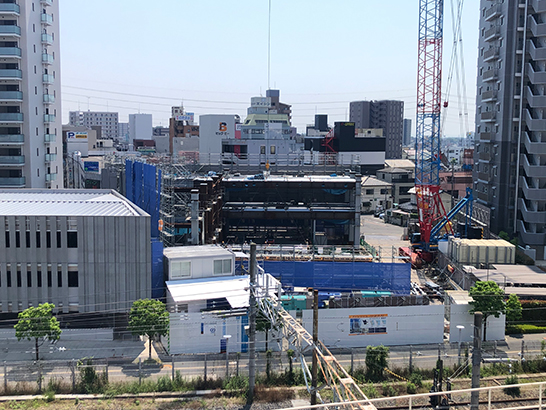

写真は令和4年5月半ば時点の様子です。
あっという間に鉄骨が立ち上がり、高さが出てきました(@ ̄□ ̄@;)!!
上棟まで目まぐるしく変化していきますので、皆様へ臨場感が伝わるようお届けしたいと思います!
2022.03.30

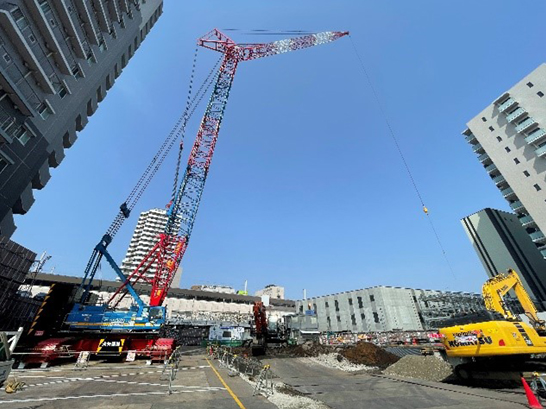

工事は順調に進んでおり、現場では200tのクローラークレーンが稼働しております。

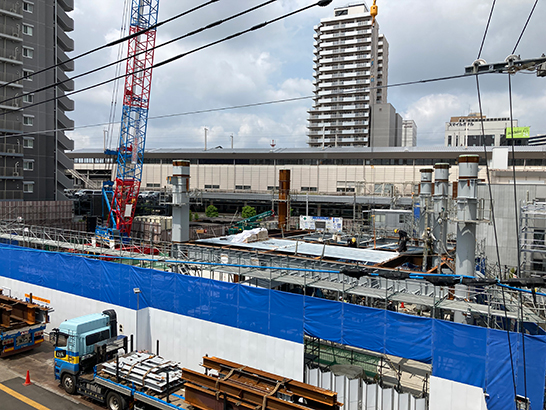

こちらは令和4年3月末時点の様子です。
クローラークレーンの高さは迫力満点で圧倒されています。ここからどのように建物が建っていくのか楽しみです!
2022.02.28

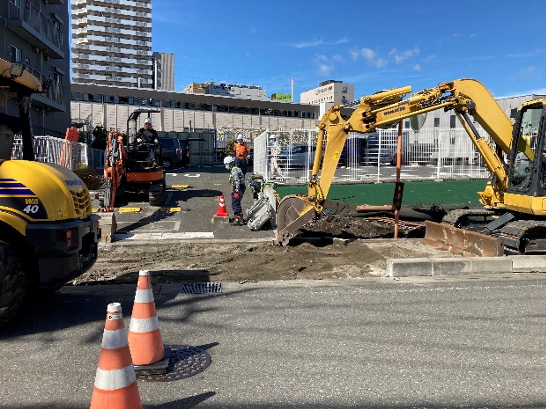

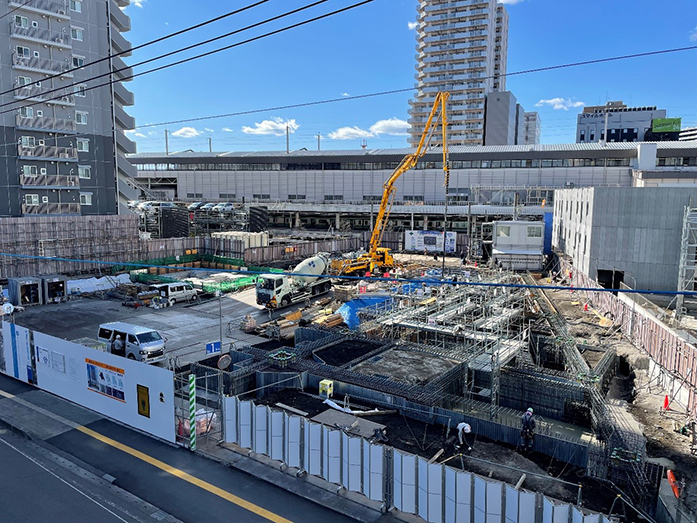

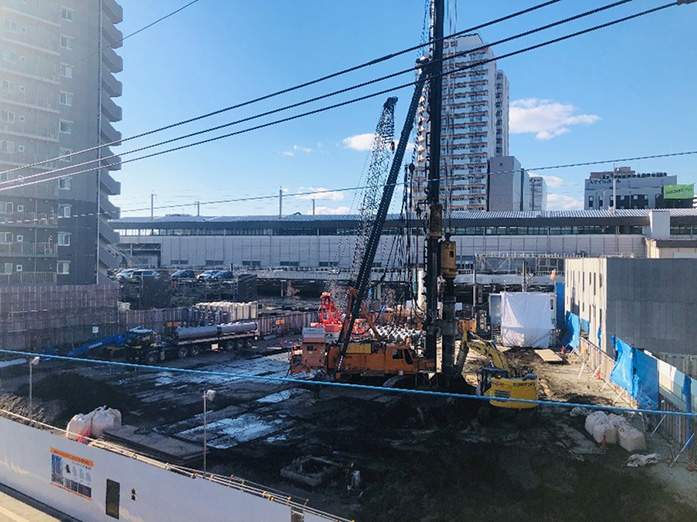

昨年末には本杭打設工事と杭打機の解体が終わり、現在は基礎工事を行っております。

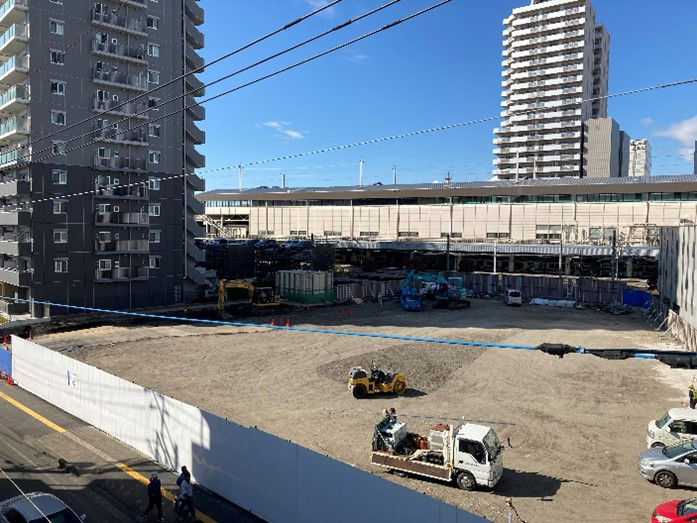

写真は令和4年2月末時点の様子です。
現場には足場が組まれ、工事の臨場感が伝わってきます♪
宮みらいスクエアは10階建てとなりますが、これから建物が立ち上がっていくのが楽しみです(*^^*)

2021.12.17

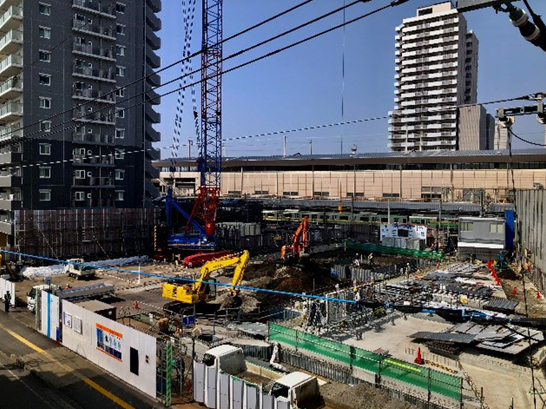

地鎮祭が終わり、本杭打設工事の工程に入りました。写真はクレーンが運びこまれ、杭を打ち込んでいる様子です!
引き続き安全に工事を進めていけるよう、各所連携して取り組んで参ります(*^^)v
2021.11.30
11月30日に宮みらいスクエアの地鎮祭が行われました。
これからの本プロジェクトの成功と工事の安全施工を祈念して、祭壇を前に社員一同改めて身の引き締まる思いでした。
また、初めて地鎮祭に参加した社員もおり、貴重な経験となったようです。
そして12月1日からはいよいよ本工事着工となります!
竣工まで約1年4ヶ月を要しますが、安心安全で快適なオフィスを提供できるよう、関係各所と連携しながら一つ一つ丁寧に進めて参ります。
2021.11.08
宮みらいスクエアの準備工事が10月から始まり、工事現場にも変化が見られるようになってきました。
写真は敷地内の舗装やフェンスを撤去し、新たに仮囲いが設置された様子です。
これから本格的に工事が行われるのだなと、改めて実感いたしました(*^^*)
また、11月中には準備工事が終わり、地鎮祭が行われる予定となっております。
次回は地鎮祭の様子を発信いたしますので、どうぞご期待ください!

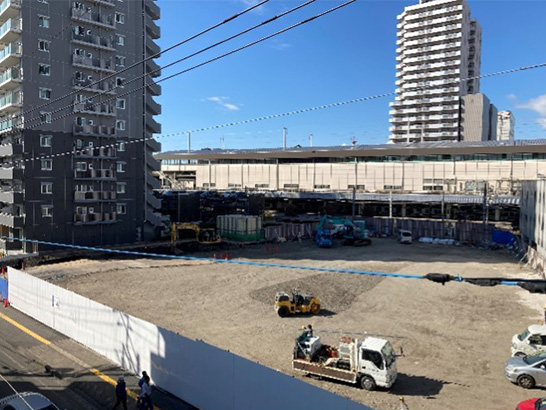

2021.10.13

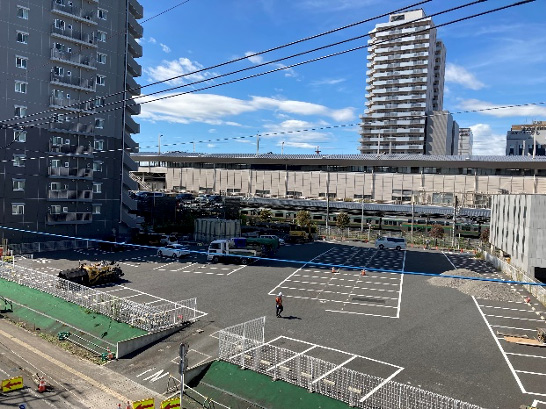

令和5年3月の宮みらいスクエア竣工に向けて、いよいよ10月1日より事前工事がスタートしました。
また、工事に先立ちDパーキング宮みらいが9月30日をもって閉鎖となりました。
平成28年11月のオープン以来、本日まで多くのお客様にご利用いただきましたこと、心より感謝申し上げます。
これから宮みらいスクエア竣工まで、建築の進捗状況を随時更新してまいりますので、ぜひご覧ください!
|
|
